도수관로 복선화 사업
추진배경(목적)
군포시 용수공급량의 약 70%를 공급하는 현 도수관로의 노후화로 인하여 누수사고가 빈번하게 발생하여 비상시에도 단수없이 안정적으로 수돗물을 공급하기 위한 비상공급망 구축 필요
사업개요

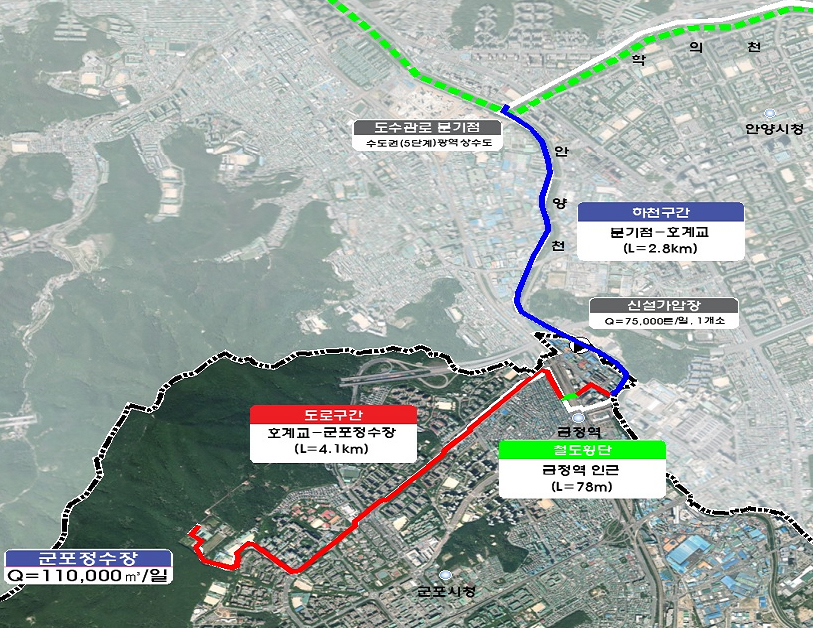

위치
안양천(안양중앙초교 인근) ~ 군포정수장
- 사업기간 : 2018. 5월 ~ 2027. 1월
- 사업량 : 도수관로 복선화(D=900㎜, L=6.9㎞), 가압장 1개소(Q=75,000㎥/일)
- 사업비 : 53,185백만원(국비 9,345, 도비 24,519, 시비 19,321)
추진경과
- 군포시 수도정비기본계획 반영 : 2010. 7. 29.
- 도수관로 복선화사업 추진계획 보고 : 2018. 1. 29.
- 도수관로 복선화사업 기본·실시설계용역 : 2018. 5. 25. ~ 2023. 1. 5.
- 지질조사 및 지장물 조사 : 2019. 1. ~ 4.
- 도수관로 복선화사업 기본설계완료 : 2019. 8. 28.
- 상수도 기술자문위원회 개최 : 2019. 9. 3.
- 설계의 경제성 등 검토(VE) 용역 : 2020. 6. ~ 9.
- 지하안전영향평가 용역 : 2021. 1. ~ 5.
- 설계의 안전성 검토 : 2021. 2. ~ 8.
- 도시관리계획(수도공급설비) 결정고시 : 2021. 5. ~ 6.
- 철도횡단시설 입체교차심의 : 2021. 9. ~ 11.
- 군포시 기술자문위원회 심의 : 2022. 2. ~ 3.
- 설계의 적정성 검토 : 2022. 3. ~ 4.
- 환경부 총사업비 변경승인 : 2022. 10. ~ 12.
- 중앙조달계약 의뢰 : 2022. 12. 26.(건설사업관리용역), 12. 29.(시설공사)
- 입찰공고 : 2023. 2. ~ 3.
- 가압장부지 토지보상 및 취득 : 2023. 6. 14.
- 공사(용역) 착공 : 2023. 7. 17.
- 건축허가(가압장 신축) : 2023. 7. 18. ~ 9. 14.
- 하천점용허가(군포시) : 2023. 9. 25.
- 철도보호지구 행위신고 및 수리통보 : 2023. 9. 25. ~ 2024. 2. 5.
- 하천점용허가 협의 및 처리(안양시) : 2023. 6. 29. ~ 2024. 5. 1.
- 철도보호지구 국유재산 사용허가 : 2024. 4. 16. ~ 7. 1.
- 철도보호지구 행위신고 연장 : 2025. 2. 11. ~ 2. 17.
- 공기연장 포함 설계변경(제1회) : 2025. 3. 4. ~ 4. 9.
- 총사업비 변경 승인 : 2025. 5. 28. ~ 6. 18.
향후 추진계획
- 가압장 기계·전기·소방공사 완료 : ~ 2026. 5.

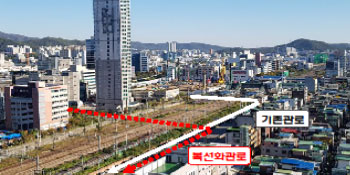

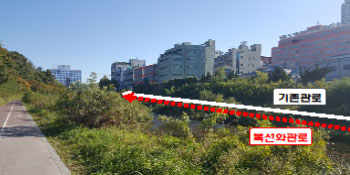

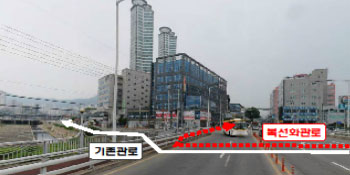

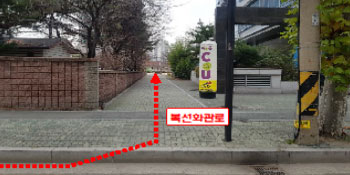

- 관로매설(도로, 하천, 철도횡단 추진) : 2023. 11. ~ 2026. 11.
- 시운전(통수 및 부하시험 등) : 2026. 11. ~ 2026. 12.
- 사업 준공 : 2027. 1.(예정)
사업담당
| 관리부서 | 수도과 | 팀명 | 시설관리팀 |
|---|---|---|---|
| 담당자 | 권석일 | 전화번호 | 031-390-3242 |
