반월호수~수리산도립공원간 도로개설공사
추진배경(목적)
반월호수~수리산 도립공원간 도로개설을 통해 지역 균형발전을 도모하고, 기반시설확충으로 시민들과 반월호수 및 수리산 도립공원 방문객들에게 쾌적한 도로환경 제공
사업개요
위치

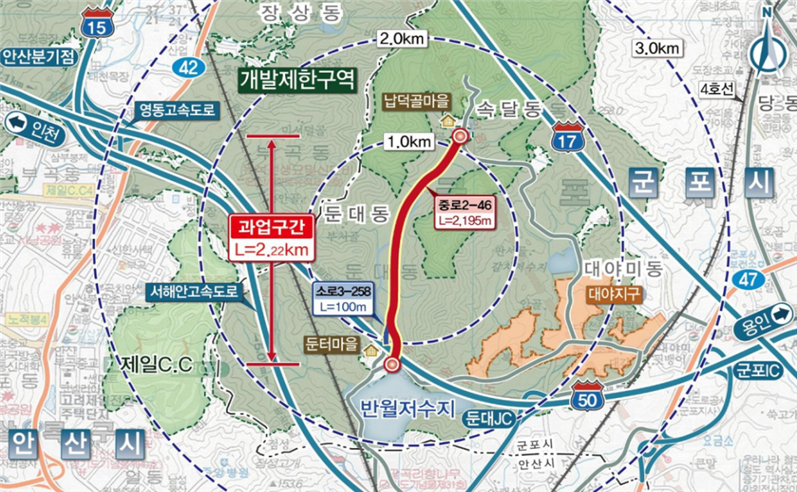

반월호수(둔대동 354-20)~수리산도립공원(속달동 372)
- 사업기간 : 2016년 7월 ~ 2030년 12월
-
사업량:
- 중로2-46(L=2.2km, B=17m)
- 소로3-258(L=0.1km, B=7.5m)
- 소로3-259(L=0.5km, B=4m) ※자전거도로
- 사업비 : 45,000백만원
추진경과
- 본설계용역 추진 : 2016년 7월 ~ 2017년 9월
- 도시관리계획 변경 : 2021년 5월
- 실시설계용역 착공 : 2022년 3월
- 실시설계용역 준공 : 2024년 12월
- 개발제한구역 협의 : 2025년 3월 ~ 2026년 3월
향후 추진계획
- 도시관리계획 변경 및 실시계획인가 : 2026년 4월 ~ 2026년 12월
- 토지보상 : 2027년 1월 ~ 2028년 12월
- 공사착공 및 준공 : 2029년 1월 ~ 2030년 12월
