개발제한구역 우선해제지역 내 4개지구(둔터,속달,덕고개,납다골) 도로개설
추진배경
본 사업은 GB우선해제지역내 둔터 등 4개지구의 도로 및 상·하수도 등 기반시설을 확충하여 주민편의를 증진하고 건축행위 등 개발 유도 목적
사업개요

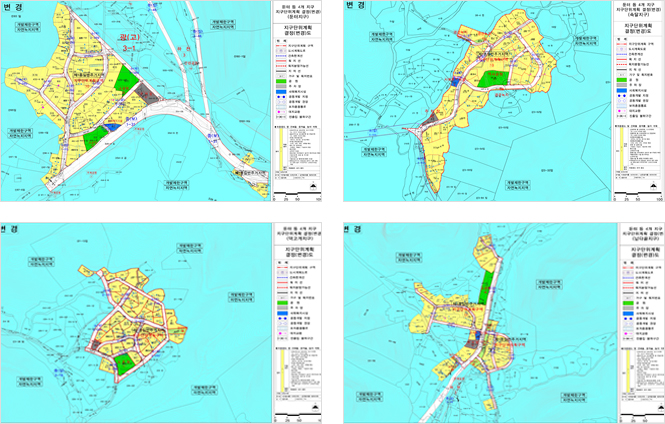

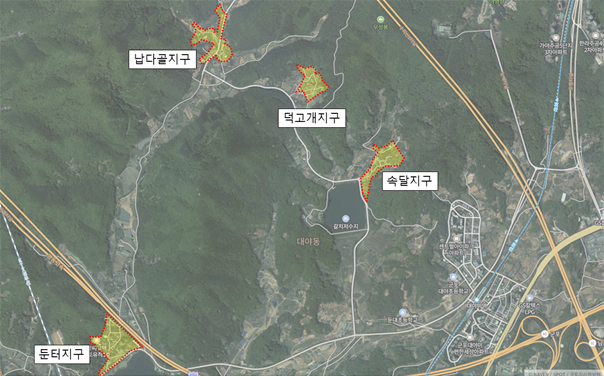

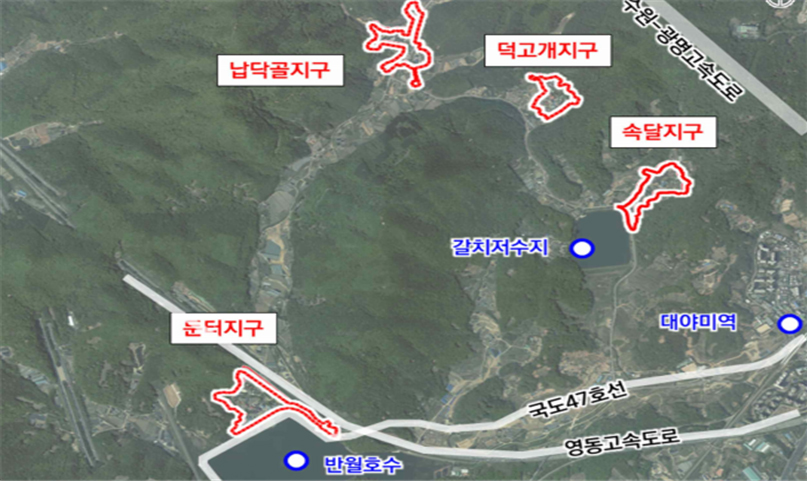

위치
군포시 둔대동, 속달동 일원
- 사업기간 : 2026년 1월 ~ 2033년 12월
-
사업량 :

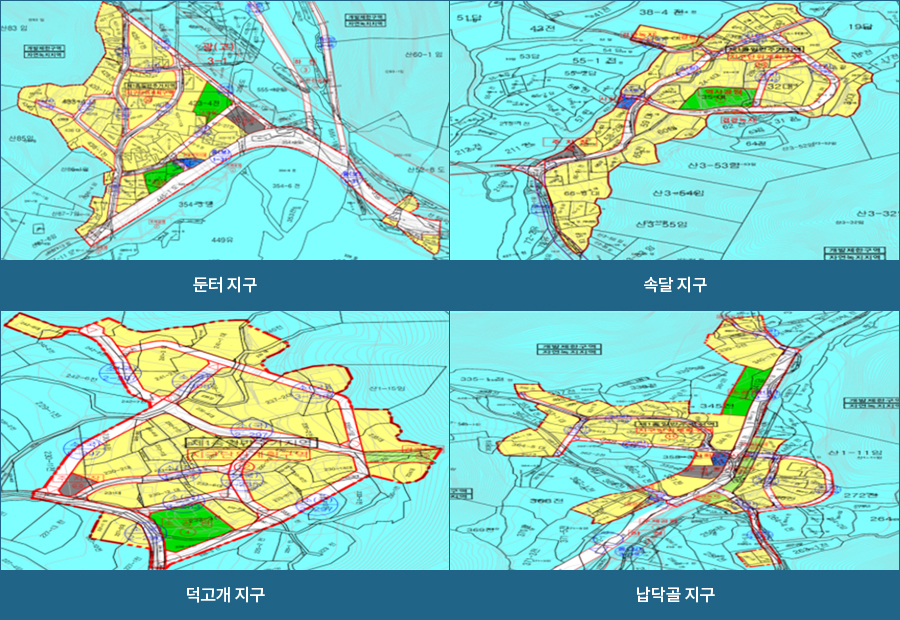

4개지구내 도로개설 33개노선
- 둔터지구 : 8개노선 L=1,269m, B= 6~10m
- 속달지구 : 6개노선 L=851m, B=6~8m
- 덕고개지구 : 8개노선 L=1,190m, B=6~9m
- 납다골지구 : 11개노선 L=1,021m, B=4~8m
- 사업비 : 452억원 (둔터175억원, 속달108억원, 덕고개 108억원, 납다골 61억원)
추진경과(1단계)
- 둔터,속달지구내 도로개설공사 실시설계 완료 : 2022년 12월
- 군포도시관리계획[둔터·납닥골·덕고개·속달지구 지구단위계획] 결정(변경)고시(도시계획과) : 2025년 6월 20일
향후 추진계획
- 덕고개·납다골지구내 도로개설 실시설계 : 2026년 6월 ~ 2027년 6월
- 실시계획인가 및 관련 인허가 : 2027년 7월 ~ 2027년 12월
- 노선별 토지보상 및 도로개설 추진 : 2028년 1월 ~ 2033년 12월
사업담당
| 관리부서 | 건설과 | 팀명 | 도로시설팀 |
|---|---|---|---|
| 담당자 | 차영훈, 김지수 | 전화번호 | 031-390-0360, 0424 |
